Onze saneringen vinden overal plaats: onder de grond, boven de grond, in kleine afgesloten ruimtes, in grote ruimtes én op hoogte. Tijdens de vervanging van het dak van een deel van het Dudokhuis bij Tata Steel, kregen wij te maken met een grootschalige asbestsanering in containment, in de open lucht én op hoogte.
Tata Steel heeft een enorm terrein met verschillende fabrieken, het Dudokhuis vormt het hoofdgebouw dat voor verschillende doeleinden gebruikt wordt en een toegangspoort tot het productieterrein is. Het gebouw staat al sinds 1951 en bevat mede daarom op diverse plekken asbest, waaronder spuitasbest. In het verleden is er al veel spuitasbest uit het gebouw gesaneerd. Echter, vanwege gewijzigde wet- en regelgeving en aangepaste normeringen, is gebleken dat er op diverse locaties nog restanten spuitasbest aanwezig zijn. Deze restanten op het staal en de bimsbeton dakplaten, zijn destijds na de sanering geconserveerd met een speciale coating. Dit leverde voor toen een veilige situatie.
Nu het dak vervangen moest worden werd deze coating aangetast met het risico dat er asbestvezels vrijkomen. Daarom is besloten stapsgewijs te saneren tijdens dit project.

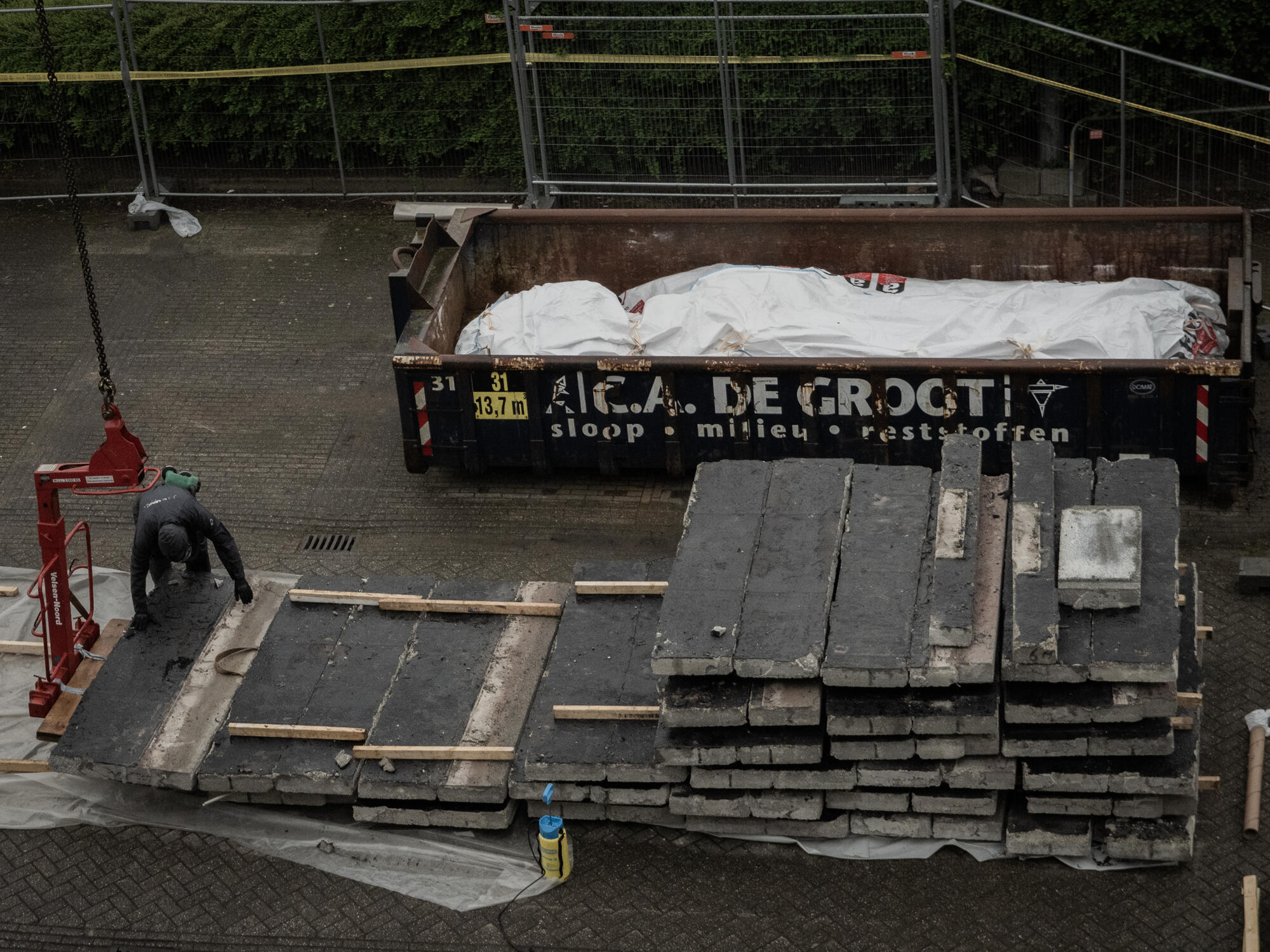

In totaal ging het om 2.400 m2 spuitasbest verontreiniging en 1.300 m2 dak dat verwijderd moest worden. De combinatie van spuitasbest en werken op hoogte zorgde voor een aantal uitdagingen die wij succesvol hebben getrotseerd.
Grofweg zijn de restanten spuitasbest gesaneerd in twee fasen. Fase 1 betrof een reguliere containment sanering, waarin de restanten door middel van ijsstralen zijn verwijderd. Hiermee konden de restanten in de poriën van de bimsplaten en tussen de opleggingen echter niet worden verwijderd. Het verwijderen van deze restanten in containment zou daarnaast ook aanzienlijke aanvullende veiligheidskundige risico’s met zich meebrengen voor de betrokken medewerkers, vanwege de slechte kwaliteit van de dakplaten.

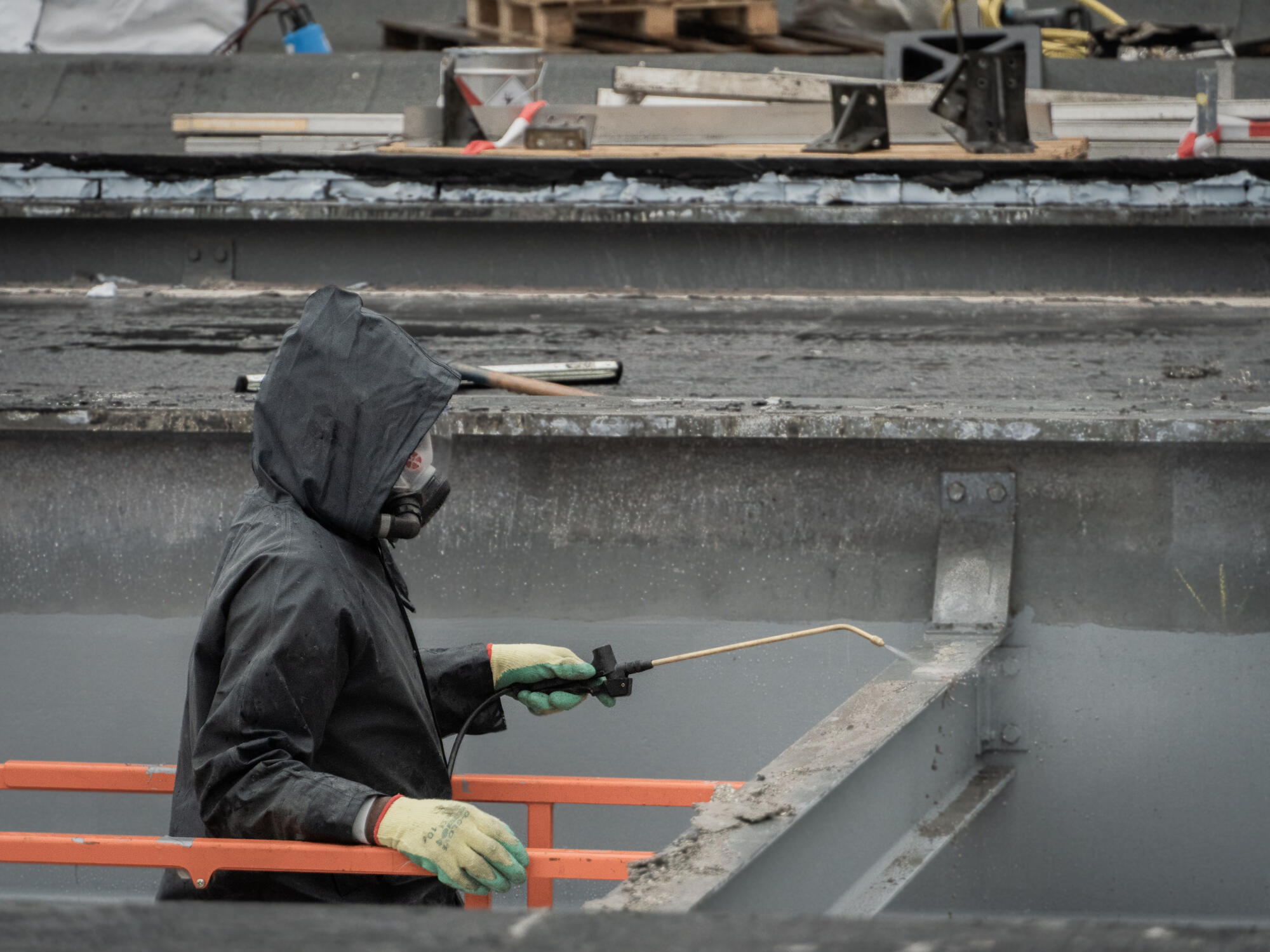

Daarom is ervoor gekozen in fase 2 de bimslagen tezamen met de daarop aangebrachte bitumendakbedekking te verwijderen en eventuele restanten die op de spanten aanwezig zijn te saneren in een openlucht situatie.
Deze alternatieve saneringswijze hebben wij uitgewerkt in een werkplan. Vervolgens is door een gecertificeerd arbeidshygiënist en gecertificeerd veiligheidskundige beoordeeld of de werkmethode, die door ons is beschreven, verantwoord is. Dit bleek het geval te zijn en in samenspraak met de Omgevingsdienst en de opdrachtgever is besloten deze werkmethode toe te passen voor dit project.

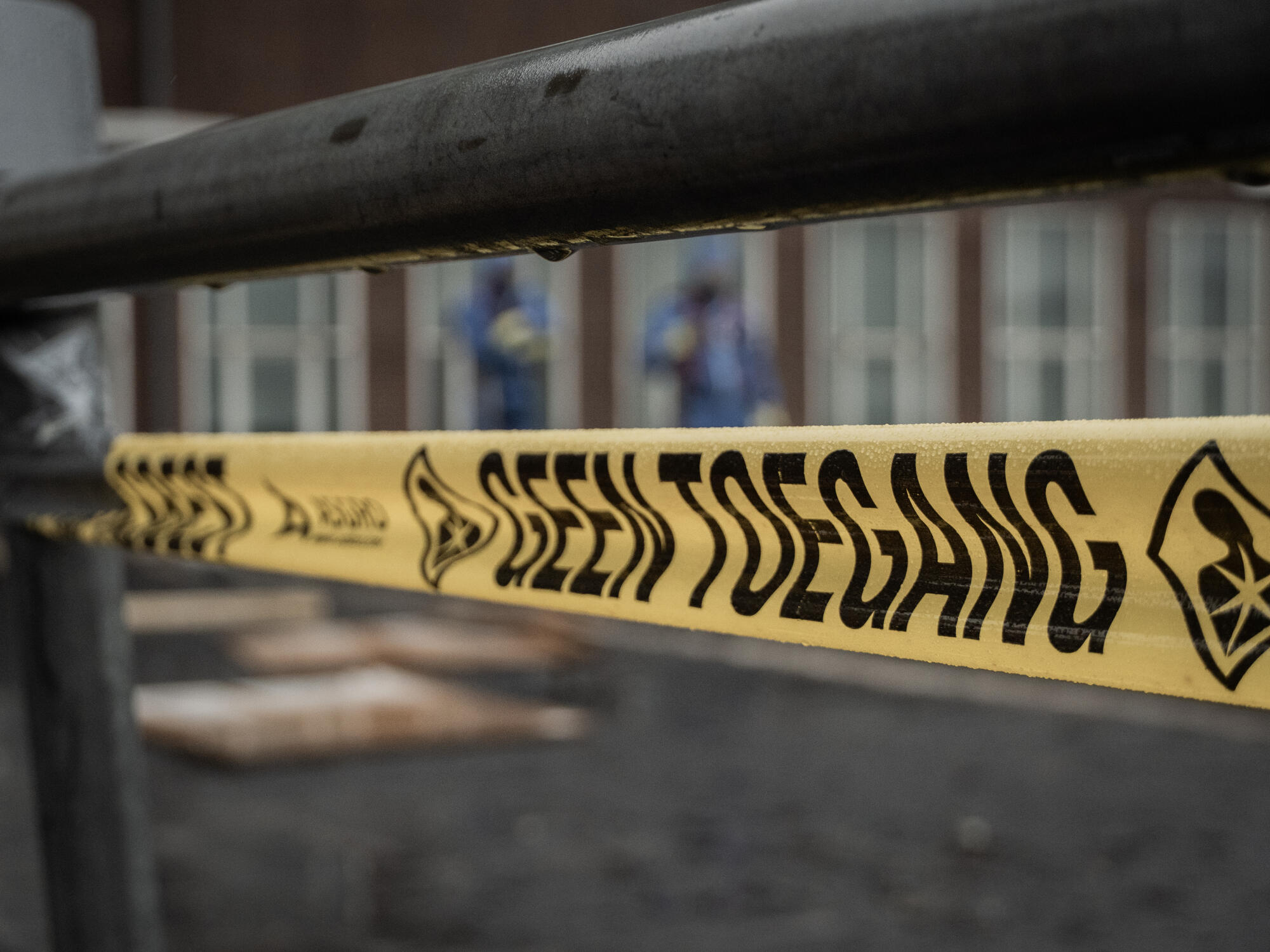

Nadat de containment sanering gereed en in fasen vrijgegeven was, zijn wij begonnen met de voorbereidingen voor de tweede fase. Aangezien deze sanering plaatsvond in de open lucht, was het van belang dat de juiste maatregelen werden getroffen. Zo is de binnenzijde van het gebouw bedekt met PVC om de wanden en vloeren te beschermen tegen weerinvloeden. Verder zijn de aansluitingen met het hoofdgebouw bedekt met waterdichte folie om zowel tegen weersinvloeden als tegen eventuele vervuiling te beschermen, zijn er diverse voorzorgsmaatregelen getroffen om te zorgen dat de omgeving zo min mogelijk getroffen wordt door de werkzaamheden en zijn er voorzieningen getroffen om het opgevangen hemelwater te filteren op eventuele asbestrestanten.

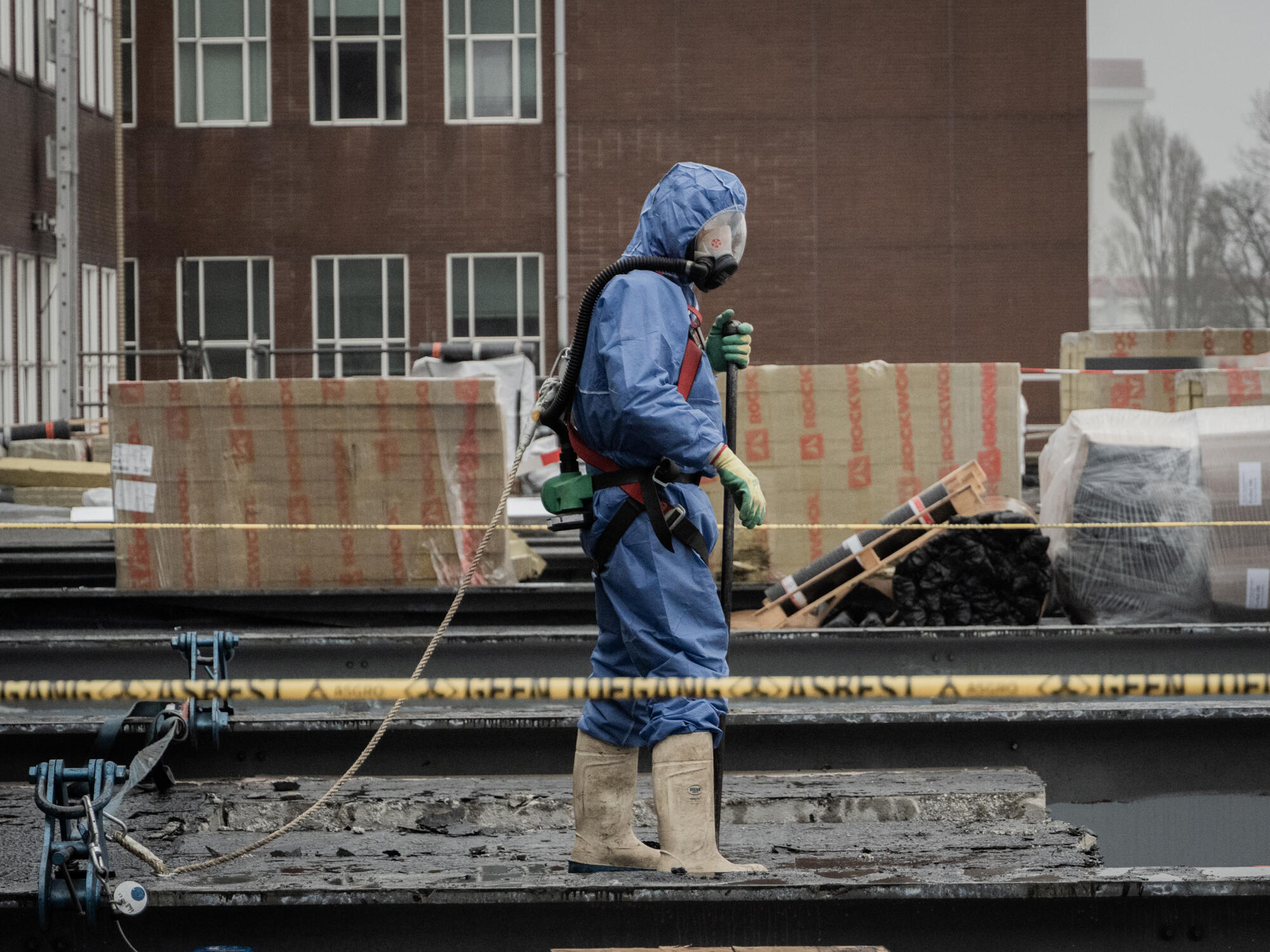

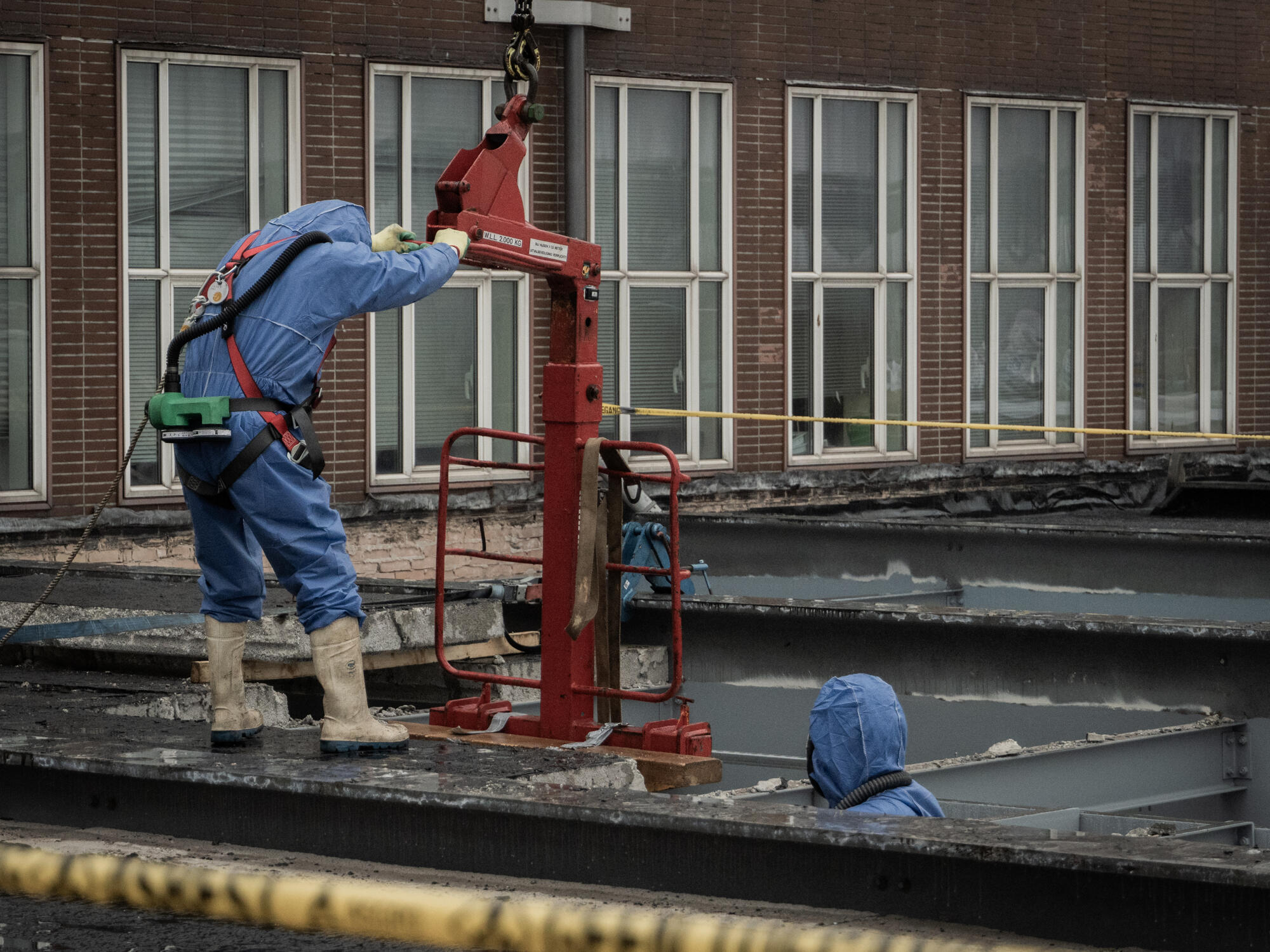

Een andere uitdaging was het werken op hoogte, ook daarvoor hebben we diverse maatregelen getroffen, voor zowel de saneringswerkzaamheden als voor het verwijderen van de platen. Er werd namelijk gebruik gemaakt van een 48-meter mobiele torenkraan om de bimsplaten op te tillen en te verplaatsen.
Zo werd er aan de binnenzijde gebruik gemaakt van schaarhoogwerkers om de platen los te halen van de stalen spanten, werd er een steigerconstructie gebouwd om te zorgen dat het hoognodige verkeer niet verder belemmerd zou worden én werden er veiligheidsmaatregelen getroffen om te voorkomen dat er geen gevaarlijke situaties zouden ontstaan wanneer de kraan de platen zou verplaatsen.
En uiteraard werd er gebruik gemaakt van de nodige PBM’s zoals veiligheidshelmen, valbeveiliging en positioneringslijnen.
Zo hebben wij alle bovenstaande uitdaging getrotseerd, correcte maatregelen getroffen en is de sanering succesvol afgerond.
